Секції С-3, С-4
Станом на 26.08.2026
- Продовжуються внутрішні електромонтажні роботи із підключенням до електроживлення протипожежних систем у паркінгу. Очікується надходження світильників і датчиків руху.

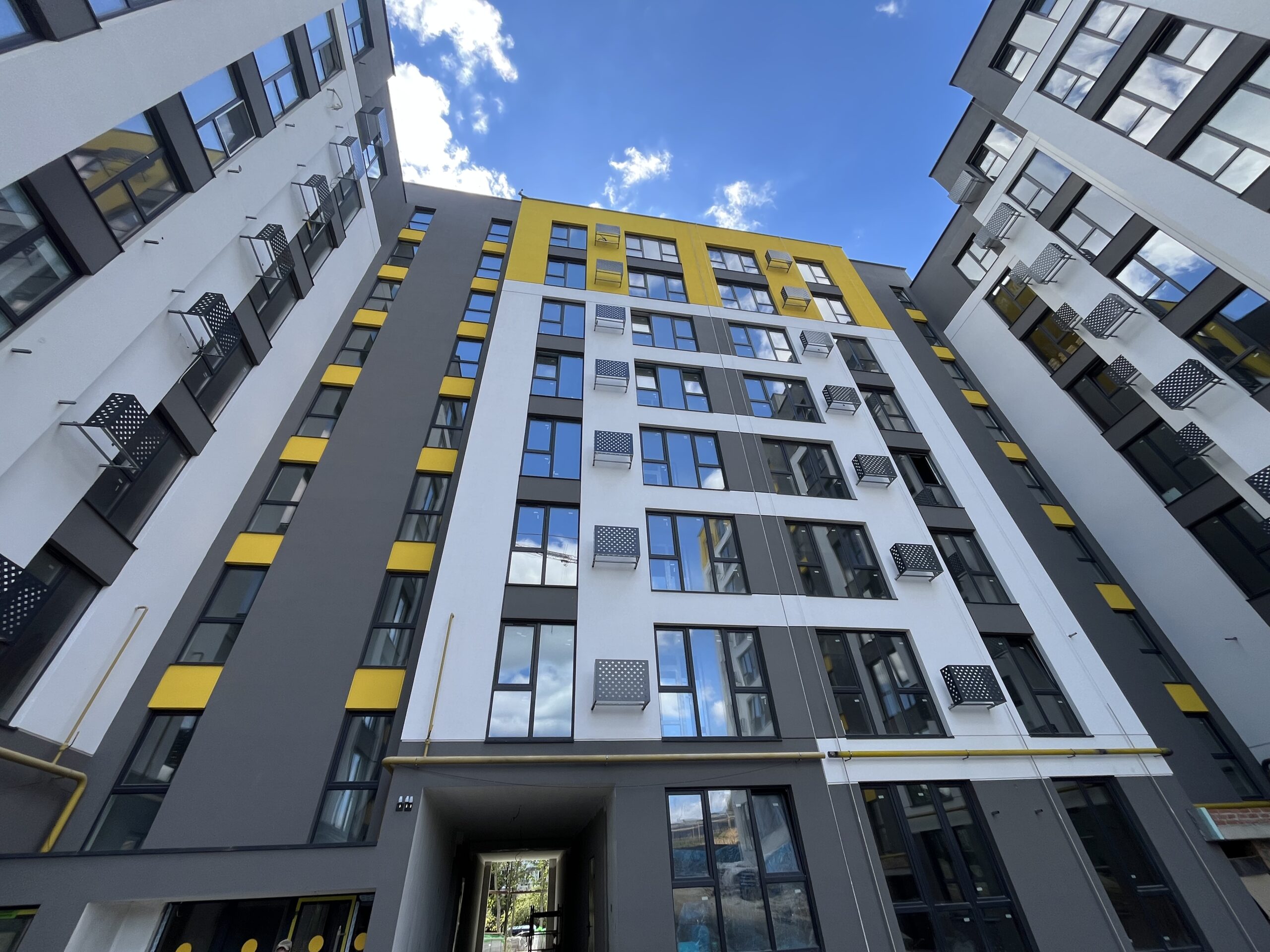

- Завершується оздоблення фасадів секцій С-3 та С-4. Виконується фарбування фасадів внутрішнього дворика та впорядкування цоколю. Виконано 90% робіт. Завершено фарбування пішохідного переходу між першою та другою чергами будівництва.
- Завершено монтаж металевих конструкцій для встановлення кондиціонерів другої черги будівництва. Залишилося змонтувати 60 конструкцій першої черги.
- Завершено пусконалагоджувальні роботи обладнання обох ліфтів другої черги будівництва. Передача ліфтів в експлуатацію планується на 1 вересня 2026 року.
- Продовжується встановлення квартирних водяних лічильників. Роботи виконуються на восьмому та дев’ятому поверхах секції С-4.
- Завершуються роботи з улаштування зовнішніх і внутрішніх мереж газопостачання. Виконано 90% зовнішніх робіт. Повністю завершено монтаж внутрішніх газових мереж, включно з газовими лічильниками.
- Завершується замуровування ніш і штраб інженерних комунікацій у квартирах. Виконано 70% робіт.
- Виконуються фінальні оздоблювальні роботи у місцях загального користування. Розпочато нанесення декоративної структури фінального оздоблення стель у коридорах та на сходах обох секцій другої черги будівництва.
- Завершується зашивання гіпсокартоном ніш у коридорах під шафи електричних і водяних лічильників. Виконано 80% робіт. Завершення робіт заплановано до 31.08.2026.
- Продовжуються підготовчі роботи під вертикальне планування та водовідведення внутрішнього дворика другої черги будівництва на місці демонтованого баштового крана. Виконано 70% робіт.
- Продовжується замощення території бруківкою. Виконано 60% робіт.
- Продовжується благоустрій прилеглої території. Роботи виконуються вздовж східного фасаду, з висадженням багаторічних рослин та посівом газонних трав.
