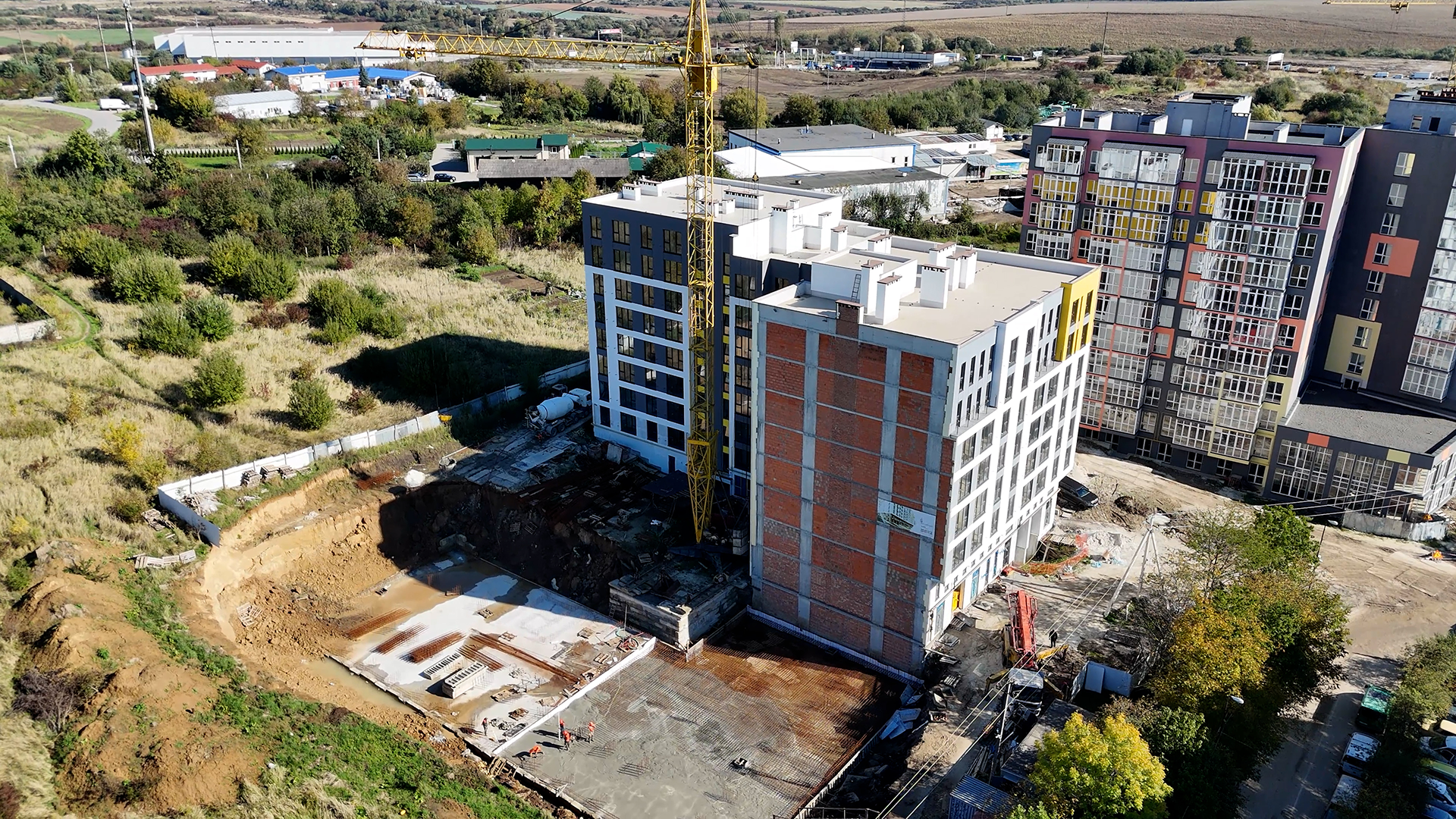

Секція 1.

  • Виконано кладочні роботи з 1 по 9 поверхи-готовність 100%.
  • Виконано штукатурні роботи з 1 по 9 поверхи-готовність 100%.
  • Виконано роботи по влаштуванню стяжки з 1 по 9 поверхи-готовність 100%.
  • Зведено вентканали на покрівлі-готовність 100%.
  • Завершено монтаж вікон на 1-9 поверхах.
  • Завершено монтаж вхідних дверей на 2-9 поверхах.
  • Завершено оздоблювальні роботи у місцях загального користування-готовність 100%.
  • Проводяться роботи по укладанню плитки у місцях загального користування-готовність 100%.
  • Завершено роботи по влаштуванню інженерних мереж з 1 по 9 поверхи, а саме: стояків зливноЇ каналізаціЇ, побутовоЇ каналізаціЇ, водопостачання.
  • Проводяться фасадні роботи-готовність 95%.
  • Завершено монтаж магістральноЇ труби газопостачання по периметру будинку.
  • Завершено роботи по монтажу труб газапостачання у квартирах-готовність 100%.
  • Завершено монтаж двоконтурних газових котлів у квартирах-готовність 100%.
  • Роботи по встановленню ліфта завершено.
  • Підключено центральне водопостачання.
  • Заведено силовий кабель електропостачання.
  • Встановлено щафи електропостачання з лічильниками в МЗК.
  • Завершено роботи по облаштуванню освітлення в МЗК-готовність-100%.
  • Завершено роботи по облаштування освітлення паркінгу-готовність 100%.
  • Завершено роботи по облаштуванню покрівлі-готовність 100%.
  • Завершено прокладання внутрішніх електромереж у місцях загального користування та розводку по квартирах.
  • Виконано роботи по облаштуванню покрівлі-готовність 100%.
  • Завершено роботи по влаштуванню гідроізоляціЇ фундаменту та дренажу по периметру фундаментноЇ плити.
  • Проводяться роботи по гідроізоляції та утепленню цоколя по периметру будинку-готовність 50%.
  • Проводяться роботи по благоустрою першої черги-готовність 40%.
  • Розробку котловану другої черги завершено.
  • Завершено заливку підбетонки другої черги.
  • Залито фундаментну плиту четвертої секції другої черги.
  • Залито фундаментну плиту третьої секції другої черги.
  • Розпочато монолітні роботи по вертикалу четвертої та третьої секцій другої черги.

Секція 2.

  • Виконано кладочні роботи з 1 по 8 поверхи-готовність 100%.
  • Виконано штукатурні роботи з 1 по 8 поверхи-готовність 100%.
  • Виконано роботи по влаштуванню стяжки з 1 по 8 поверхи-готовність 100%.
  • Зведено вентканали на покрівлі-готовність 100%.
  • Завершено монтаж вікон на 1-8 поверхах.
  • Завершено монтаж вхідних дверей на 1-8 поверхах.
  • Розпочато оздоблювальні роботи у місцях загального користування-готовність-100%.
  • Проводяться роботи по укладанню плитки у місцях загального користування-готовність 100%.
  • Завершено роботи по влаштуванню інженерних мереж з 1 по 8 поверхи, а саме: стояків зливноЇ каналізаціЇ, побутовоЇ каналізаціЇ, водопостачання.
  • Завершено фасадні роботи-готовність 100%.
  • Завершено монтаж магістральноЇ труби газопостачання по периметру будинку.
  • Проводяться роботи по монтажу труб газапостачання у квартирах-готовність 100%.
  • Завершено монтаж двоконтурних газових котлів у квартирах-готовність 100%.
  • Проводяться роботи по встановленню ліфта.
  • Підключено центральне водопостачання.
  • Заведено силовий кабель електропостачання.
  • Встановлено щафи електропостачання з лічильниками в МЗК.
  • Завершено роботи по облаштуванню освітлення в МЗК-готовність-50%.
  • Завершено роботи по облаштування освітлення паркінгу-готовність 100%.
  • Завершено роботи по облаштуванню покрівлі-готовність 100%.
  • Завершено прокладання внутрішніх електромереж у місцях загального користування та розводку по квартирах.
  • Виконано роботи по облаштуванню покрівлі-готовність 100%.
  • Завершено роботи по влаштуванню гідроізоляціЇ фундаменту та дренажу по периметру фундаментноЇ плити.
  • Проводяться роботи по гідроізоляції та утепленню цоколя по периметру будинку-готовність 50%.
  • Проводяться роботи по благоустрою першої черги-готовність 40%.
  • Розробку котловану другої черги завершено.
  • Завершено заливку підбетонки другої черги.
  • Залито фундаментну плиту четвертої секції другої черги.
  • Залито фундаментну плиту третьої секції другої черги.
  • Розпочато монолітні роботи по вертикалу четвертої та третьої секцій другої черги.
