СЕКЦІЯ 1 і 2

До початку опалювального сезону повністю забезпечено поквартирне газопостачання.

СЕКЦІЯ 3 і 4

  • Завершені усі бетонні роботи по монолітному каркасу 2ї черги ЖК - 100%.
  • Завершено роботи по влаштуванню гідроізоляціЇ фундаменту та дренажу по периметру паркінгу - 100%.
  • Завершено роботи по влаштуванню в'їзду в паркінг 2ї черги.
  • Завершено роботи по влаштуванню гідроізоляції в'їзду паркінгу - 100%.
  • Виконуються роботи по зворотній засипці другої черги - 80%.
  • Виконуються роботи по влаштуванню зовнішніх інженерних мереж 2ї черги.

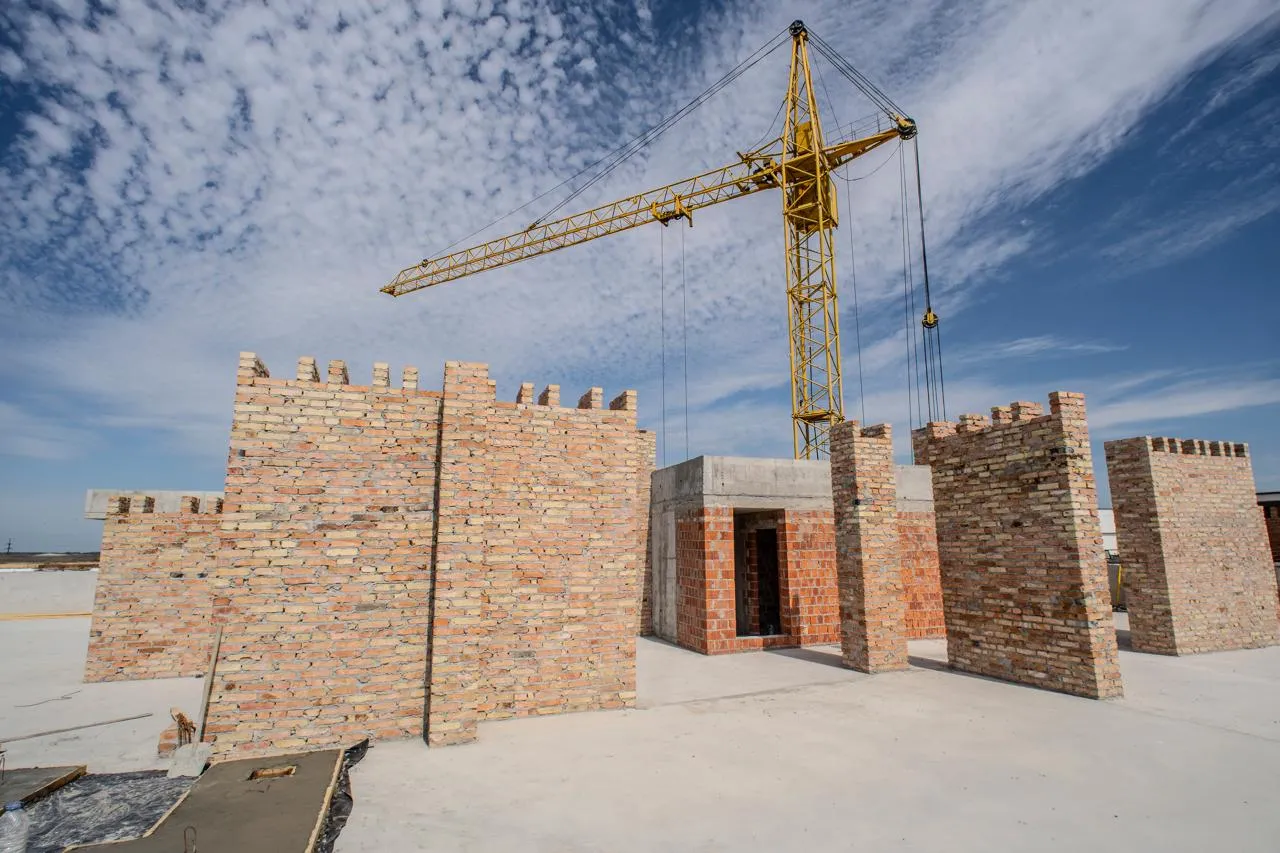

  • Виконуються кладочні роботи другої черги поверхи - готовність 30%.
  • Завершено зведення вентканалів на покрівлі.
  • Завершено покрівельні роботи - 100%.
  • Виконуються роботи по інженерних мережах у паркінгу, дощова і побутова каналізація.
  • Продовжуються електромонтажні роботи підземного паркінгу.
